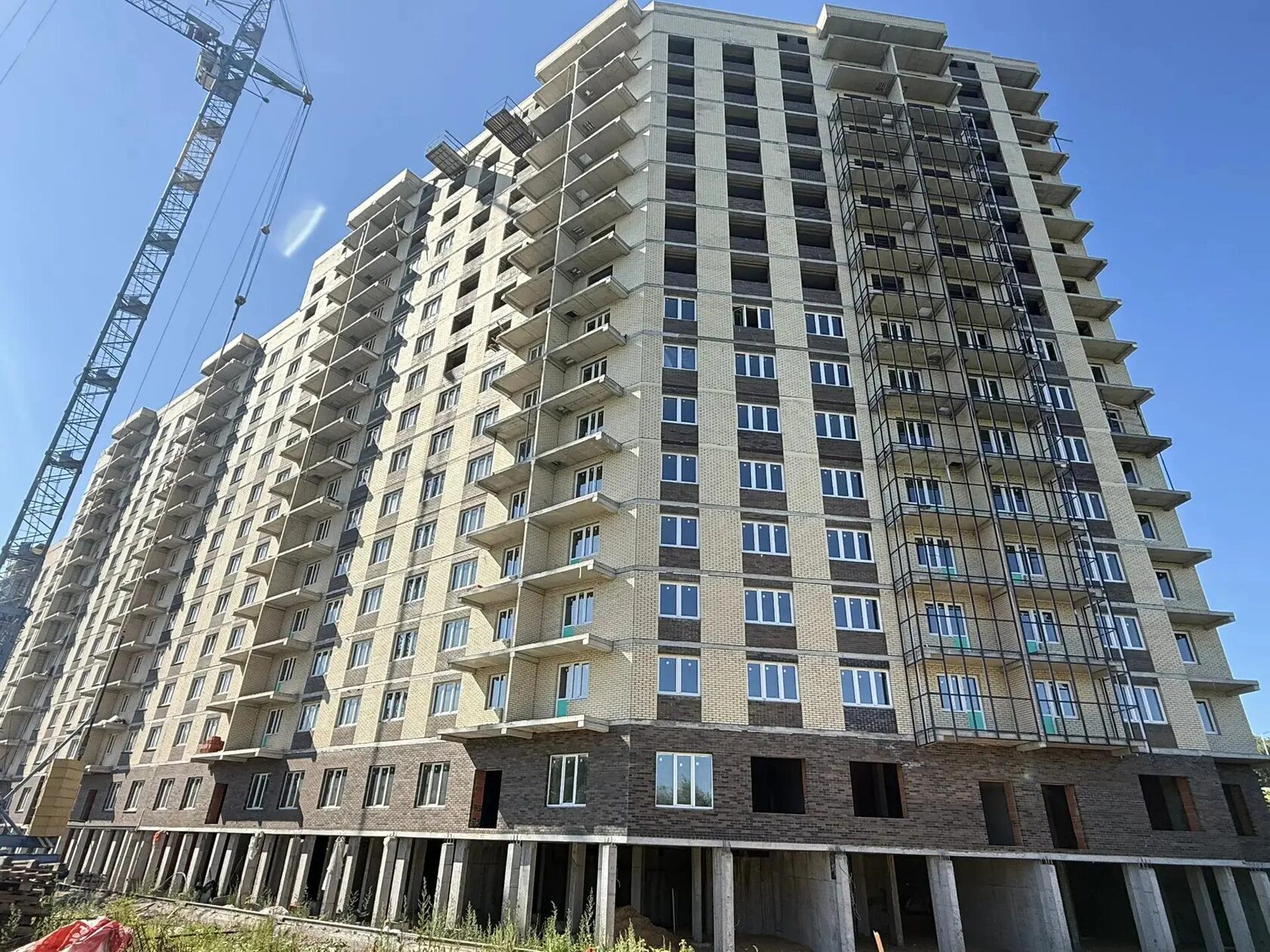

Первый летний месяц позади! Традиционный ежемесячный обзор с нашей стройки: Новочебоксарск, бульвар Зеленый, 3А!
Состояние работ по подъездам:
Подъезд №5 (8 этажей):
• Завершены общестроительные, кровельные работы и остекление.
• Штукатурные работы выполнены в полном объеме.
• Лифт смонтирован.
• Электромонтажные работы завершены.
• Ведутся работы по монтажу систем отопления, водоснабжения и водоотведения.
• Выполняется стяжка полов в подъезде.
• Осуществляется монтаж квартирных дверей.
Подъезды №3-4 (12 этажей):
• Кирпичная кладка полностью завершена.
• Штукатурные работы и остекление выполнены.
• Продолжаются кровельные работы.
• Лифты установлены в обоих подъездах.
• Электромонтажные работы завершены.
• Полностью завершены работы по отоплению, водоснабжению и водоотведению в подъезде №4.
• Стяжка полов выполнена, уложена плитка в коридорах и перед лифтами в подъезде №4.
• Установлены квартирные двери в подъезде №4.
Подъезды №1-2 (14 этажей):
• Кирпичная кладка завершена с 1-го по 14-й этаж. Работы продолжаются на техническом этаже.
• Ведутся работы по остеклению и штукатурке.
• Монтаж лифтового оборудования осуществляется в обоих подъездах.
• Электромонтажные работы – в завершающей стадии.
• Продолжаются работы по монтажу систем отопления, водоснабжения и водоотведения.
Следите за нашими обновлениями, чтобы быть в курсе всех этапов строительства!
☎️ Есть вопросы? Звоните нам по номеру 46-46-32 (мобильный) – мы с радостью вам поможем!
Состояние работ по подъездам:
Подъезд №5 (8 этажей):
• Завершены общестроительные, кровельные работы и остекление.
• Штукатурные работы выполнены в полном объеме.
• Лифт смонтирован.
• Электромонтажные работы завершены.
• Ведутся работы по монтажу систем отопления, водоснабжения и водоотведения.
• Выполняется стяжка полов в подъезде.
• Осуществляется монтаж квартирных дверей.
Подъезды №3-4 (12 этажей):
• Кирпичная кладка полностью завершена.
• Штукатурные работы и остекление выполнены.
• Продолжаются кровельные работы.
• Лифты установлены в обоих подъездах.
• Электромонтажные работы завершены.
• Полностью завершены работы по отоплению, водоснабжению и водоотведению в подъезде №4.
• Стяжка полов выполнена, уложена плитка в коридорах и перед лифтами в подъезде №4.
• Установлены квартирные двери в подъезде №4.
Подъезды №1-2 (14 этажей):
• Кирпичная кладка завершена с 1-го по 14-й этаж. Работы продолжаются на техническом этаже.
• Ведутся работы по остеклению и штукатурке.
• Монтаж лифтового оборудования осуществляется в обоих подъездах.
• Электромонтажные работы – в завершающей стадии.
• Продолжаются работы по монтажу систем отопления, водоснабжения и водоотведения.
Следите за нашими обновлениями, чтобы быть в курсе всех этапов строительства!
☎️ Есть вопросы? Звоните нам по номеру 46-46-32 (мобильный) – мы с радостью вам поможем!
